Arbitraža od 1,3 milijarde KM stopirana do 6. februara

Arbitraža od 1,3 milijarde KM stopirana do 6. februara

Arbitraža teška 1,3 milijarde KM (695 miliona evra) koju „Elektrogospodarstvo Slovenije“ vodi protiv RiTE „Ugljevik“ pred sudom u Vašingtonu odložena je do 6. februara.

Uslov za prekid ove arbitraže koja godinama visi nad RiTE „Ugljevik“ i čiji nastavak je više puta odgađan je postizanje konačnog dogovora o isplati 67 miliona evra duga Slovencima.

Podsjećamo, RiTE „Ugljevik“ je arbitražnom odlukom suda u Beogradu obavezana da slovenačkom „Elektrogospodarstvu“ plati 67 miliona evra i isto toliko kamate za neisporučenu struju od 2011. do početka 2022. godine i da im sve dok radi isporučuje trećinu proizvedene struje. Pored toga, RiTE Slovencima mora platiti još 62 miliona evra za neisporučenu struju od 2022. do 2024. godine.

U prethodnom periodu dogovorena je isplata 67 miliona evra glavnice i 65,2 miliona evra odštete zbog neisporučene električne energije, ali je ostalo neriješeno pitanje isplate 67 miliona evra po osnovu zatezne kamate.

– U daljim pregovorima utvrđen je prijedlog ugovora o isplati duga po konačnoj arbitražnoj odluci, na način da će se umjesto 67 miliona evra isplatiti 37,4 miliona evra, u sedam jednakih rata, počev od 2025. pri čemu rata iznosi 5,3 miliona evra – navedeno je u informaciji dostavljenoj akcionarima.

Jedna rata trebalo je da bude isplaćena u 2025. godini, a zatim u naredne tri godine po dvije rate.

Međutim, do konačnog ugovora nije došlo jer su predstavnici EGS zahtijevali dostavljanje dodatnih garancija, među kojima je i garancija Vlade RS.

Njihov zahtjev je ispunjen i Vlada je početkom prošlog mjeseca dala garanciju da će platiti dug Slovencima, ukoliko to RiTE i Matično preduzeće ERS ne budu mogli, te su krajem istog mjeseca potpisani aneksi ugovora čime je ishodovan dodatni zastoj postupka pred Međunarodnim centrom za rješavanje investicionih sporova u Vašingtonu do 6. februara ove godine.

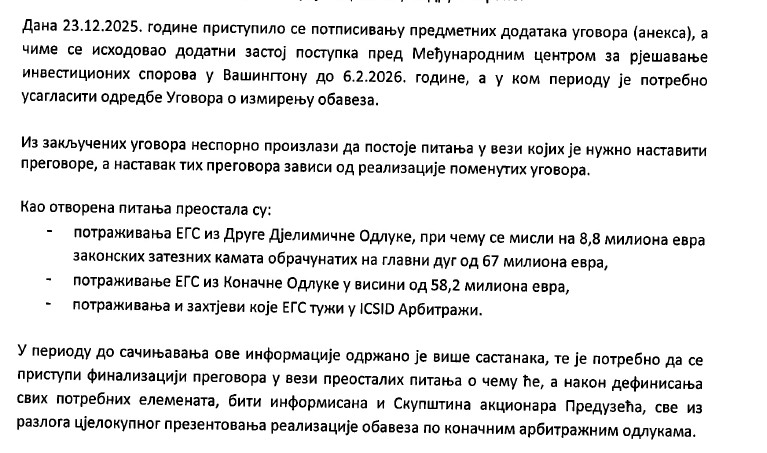

Međutim, i dalje su kao otvorena pitanja ostala izmirenje potraživanja u iznosu od 67 miliona evra i potraživanja i zahtjevi koje EGS tuži RiTE u Vašingtonskoj arbitraži.

– Potpisivanjem i realizacijom ugovora značajno će se doprinijeti mogućnosti da ne dođe do nastavka postupka u Vašingtonu. Na bazi posljednjeg usaglašenog stava strana u postupku, eventualni nastavak ovog postupka odložen je do 6. februara 2026. godine – zaključuje se u informaciji.
